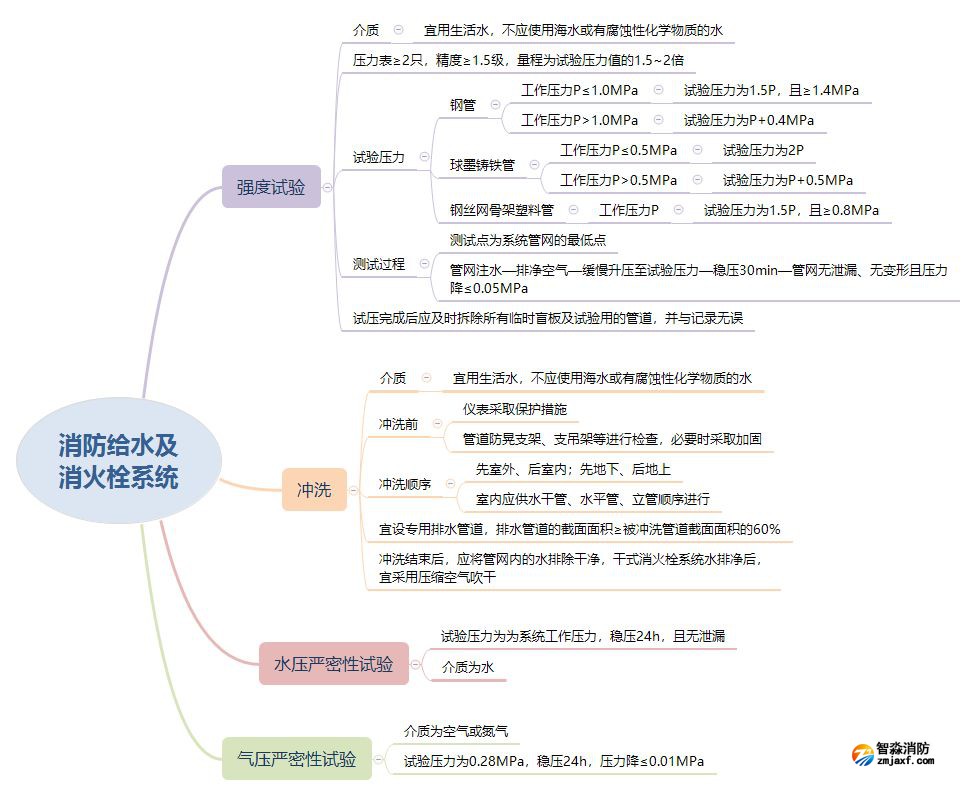

一、消防給水及消火栓系統
1.管網安裝完畢后,應對其進行強度試驗、沖洗和嚴密性試驗,強度試驗和嚴密性試驗宜用水進行。干式消火栓系統應做水壓試驗和氣壓試驗。
2.系統試壓過程中,當出現泄漏時,應停止試壓,并應放空管網中的試驗介質,消除缺陷后,應重新再試。
3.對不能經受沖冼的設備和沖冼后可能存留臟物、雜物的管段,應進行清理。
4.沖洗管道直徑大于DN100時,應對其死角和底部進行振動,但不應損傷管道。
5.管網沖洗的水流流速、流量不應小于系統設計的水流流速、流量;管網沖洗宜分區、分段進行;水平管網沖洗時,其排水管位置應低于沖洗管網。
6.管網沖洗的水流方向應與滅火時管網的水流方向一致。

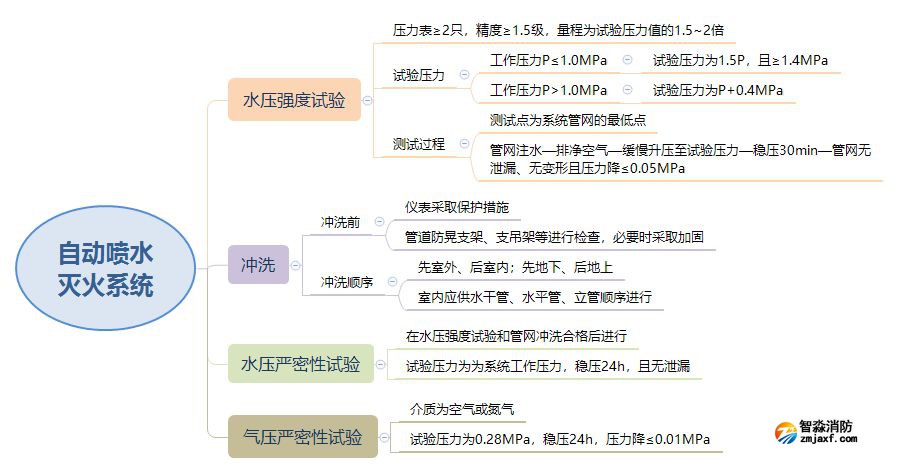

二、自動噴水滅火系統
1.管網安裝完畢后,必須對其進行強度試驗、嚴密性試驗和沖洗。
2.強度試驗和嚴密性試驗宜用水進行。干式噴水滅火系統、預作用噴水滅火系統應做水壓試驗和氣壓試驗。
3.水壓試驗時環境溫度不宜低于5℃,當?shù)陀?℃時,水壓試驗應采取防凍措施。
4.管網沖洗的水流方向應與滅火時管網的水流方向一致。管網沖洗應連續進行。當出口處水的顏色、透明度與入口處水的顏色、透明度基本一致時沖洗方可結束。
5.管網沖洗的水流流速、流量不應小于系統設計的水流流速、流量;管網沖洗宜分區、分段進行;水平管網沖洗時,其排水管位置應低于配水支管。

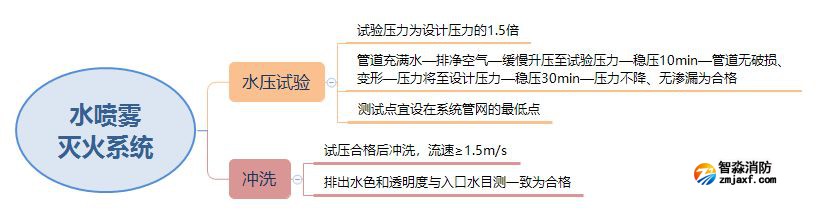

三、水噴霧滅火系統
1.管道安裝完畢應進行水壓試驗,試驗宜采用清水進行,試驗時,環境溫度不宜低于5℃,當環境溫度低于5℃時,應采取防凍措施。
2.管道試壓合格后,宜用清水沖洗,沖洗合格后,不得再進行影響管內清潔的其他施工。
3.地上管道應在試壓、沖洗合格后進行涂漆防腐。

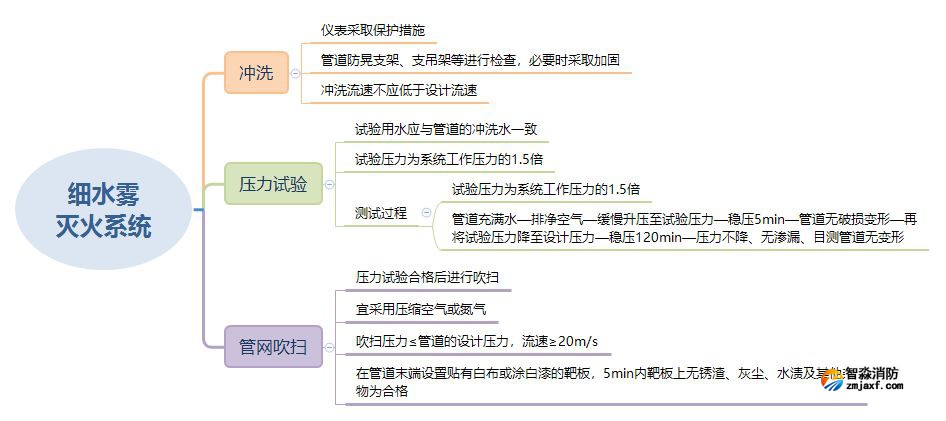

四、細水霧滅火系統
管道安裝固定后,應進行沖洗,管道沖洗合格后,管道應進行壓力試驗,壓力試驗合格后,系統管道宜采用壓縮空氣或氮氣進行吹掃,噴頭的安裝應在管道試壓、吹掃合格后進行。
蘇州智淼消防主營:應急管理部發布最新消防檢測儀器設備全套配備、防雷檢測裝置,火災現場勘查箱、消防監督檢查驗收箱、消防測試煙槍、試水裝置、建筑消防設施檢測箱、電氣防火檢測設備等,消防檢測設備網址:http://www.szqccz.com.cn/;電話:18910580194(何經理)
推薦文章
- 建筑工程消防中的“密集場所”有哪些?
- 消防控制室十大常見故障應對方法
- 可燃氣體報警儀探頭失效:質量之外的真相?
- 新規定:應急照明分配電裝置不再需要3C強制認證!
- 一張封閉樓梯間照片,有哪些消防隱患?違反哪些消防規范條款?
- 配電室風機啟停按鈕接線及多風機共用按鈕可行性分析
- 豎向排煙風管防火包裹的必要性探討
- 消防安裝應該懂些什么?怎樣上手快?
- 高層建筑旅館疏散距離與“2a+b”規范適用性探討
- 消防中選擇閥是否應該安裝手柄:多維度分析與最佳實踐
